Avant la faisabilité : sept questions qui décident du GO / NO GO d'un projet industriel en Angola
Analyse AxenCor · méthode · lecture : 7 min
Une étude de faisabilité complète mobilise du temps, des spécialistes et un budget significatif. Elle ne devrait pas servir à découvrir un obstacle que quelques semaines de travail auraient suffi à identifier. Avant de l'engager, AxenCor pose sept questions. Pour chacune : ce qu'il faut démontrer, les informations minimales nécessaires, et les signaux qui conduisent à poursuivre, réorienter ou arrêter.
Pourquoi qualifier avant d'étudier
Au tout début d'un projet, l'information est rare et les chiffres sont larges. Selon l'AACE International, une estimation de coût de classe 5 — présélection d'un concept, avec une définition du projet de 0 à 2 % — peut s'écarter du coût final de −20 % à −50 % vers le bas et de +30 % à +100 % vers le haut. Une estimation de classe 4, au stade de l'étude ou de la faisabilité, reste dans des fourchettes de −15 % à −30 % et de +20 % à +50 % [1]. L'AACE précise que ces écarts dépendent aussi de la maîtrise de la technologie et de la qualité des données de référence.
À ce stade, l'objectif n'est donc pas la précision. Il est de savoir si les incertitudes sont acceptables, et lesquelles doivent être levées en priorité. La grille qui suit est la méthode de travail d'AxenCor : elle ne constitue pas une norme, mais un ordre de questions que nous appliquons à chaque opportunité.

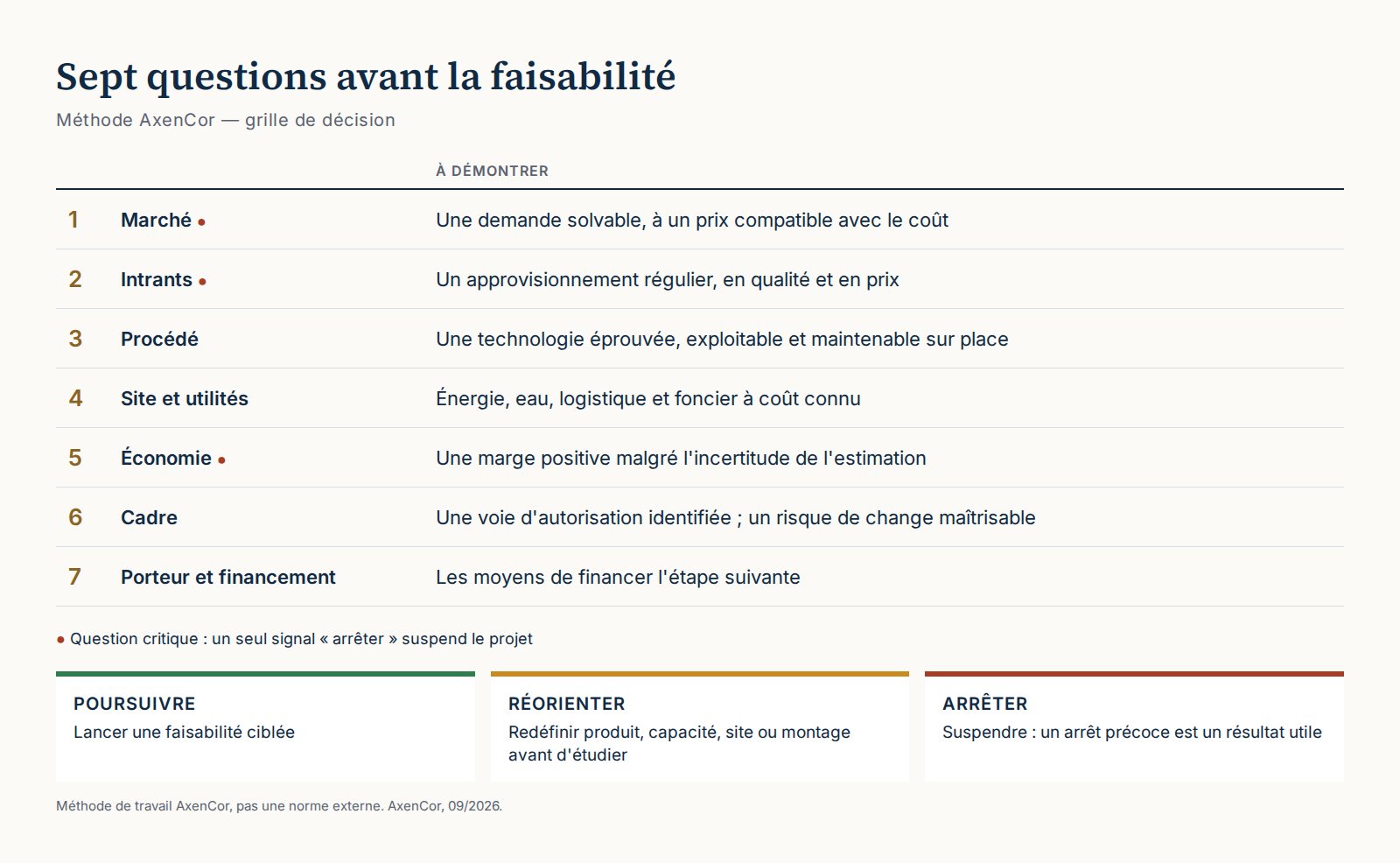

1. Le marché existe-t-il, pour ce produit, à ce prix ?
Lorsqu'une partie de la demande est aujourd'hui couverte par des importations, le prix de référence est souvent le prix importé rendu chez le client. C'est lui que le projet devra battre, avec une qualité au moins équivalente.
À démontrer — une demande solvable, à un prix compatible avec le coût de revient visé.
Informations minimales — clients cibles identifiés ; volumes ; prix d'achat actuels ; spécifications de qualité et conditions d'agrément.
Poursuivre si des acheteurs sont prêts à tester le produit ou à signer une lettre d'intention.
Réorienter si la demande existe, mais pour un autre produit, un autre grade ou un autre segment.
Arrêter si aucun acheteur n'est prêt à s'engager, ou le prix cible reste durablement inférieur au coût.
2. Les intrants sont-ils sécurisés ?
Un projet de transformation locale ne supprime pas toujours la dépendance aux importations : il peut la déplacer vers les matières premières, les réactifs ou les pièces.
À démontrer — un approvisionnement régulier, en qualité et en prix, sur la durée du projet.
Informations minimales — sources locales ou importées ; qualité ; volumes ; prix et devise de facturation ; délais ; solutions de repli.
Poursuivre si au moins une source fiable et une alternative crédible sont identifiées.
Réorienter si l'intrant n'est disponible que sous une autre forme ou d'une autre origine, avec un impact sur le procédé ou le coût.
Arrêter si un intrant critique n'a ni source fiable ni substitut.
3. Le procédé est-il maîtrisé et adapté au contexte ?
Une technologie performante ailleurs doit aussi pouvoir être exploitée et entretenue sur place, avec les compétences et la logistique de pièces disponibles.
À démontrer — une technologie éprouvée à l'échelle visée, exploitable et maintenable localement.
Informations minimales — références industrielles comparables ; fabricants identifiés ; besoins en compétences, pièces de rechange et maintenance.
Poursuivre si la technologie est référencée, plusieurs fabricants peuvent la fournir et la maintenance est organisable.
Réorienter si la capacité ou le niveau d'automatisation doivent être revus pour le contexte local.
Arrêter si il n'existe aucune référence à cette échelle, ou la maintenance est impossible sur place.
4. Le site et les utilités sont-ils réalistes ?
Énergie, eau et accès logistique pèsent souvent plus lourd dans le choix d'un site que le terrain lui-même.
À démontrer — un site accessible, avec énergie, eau et logistique disponibles à un coût connu.
Informations minimales — puissance et consommation requises ; options d'alimentation et coûts ; besoins en eau ; accès route, rail ou port ; foncier.
Poursuivre si les utilités sont disponibles, ou une solution d'autoproduction est chiffrée.
Réorienter si un autre site, une autre source d'énergie ou un phasage de la capacité s'impose.
Arrêter si le besoin énergétique ou logistique est incompatible avec tout site accessible à un coût acceptable.
5. L'ordre de grandeur économique tient-il ?
Compte tenu des fourchettes rappelées plus haut, un projet qui ne dégage une marge que dans le scénario le plus favorable n'est pas prêt pour une faisabilité.
À démontrer — une marge positive dans le scénario de base, et une sensibilité maîtrisée aux hypothèses clés.
Informations minimales — estimation d'investissement et de coûts d'exploitation au niveau d'une présélection ; prix de vente ; hypothèses clés et leur plage.
Poursuivre si la marge reste positive en tenant compte de l'incertitude de l'estimation.
Réorienter si la rentabilité n'apparaît qu'avec une autre capacité, un autre produit ou un autre schéma.
Arrêter si le projet n'est pas viable même dans le scénario favorable, ou dépend d'une seule hypothèse fragile.
6. Le cadre réglementaire et monétaire est-il compris ?
En Angola, l'investissement privé est encadré par la Loi n.º 10/18, modifiée par la Loi n.º 10/21 du 22 avril 2021, qui prévoit notamment un régime contractuel négocié avec l'État et encadre le transfert de dividendes à l'étranger [2]. Selon le secteur, des licences et autorisations spécifiques peuvent s'y ajouter. Leur analyse relève d'un conseil juridique spécialisé ; la question, au stade de la qualification, est de savoir si la voie est identifiée.
À démontrer — une voie d'autorisation identifiée et une exposition de change maîtrisable.
Informations minimales — régime d'investissement envisagé ; licences sectorielles et environnementales à obtenir ; devise des revenus et des coûts ; conditions de transfert.
Poursuivre si la voie d'autorisation et ses délais sont connus, et les flux financiers envisagés s'inscrivent dans le cadre légal.
Réorienter si la structure juridique, la localisation ou l'association avec un partenaire local doivent être adaptées.
Arrêter si une autorisation bloquante reste sans visibilité, ou le risque de change ne peut pas être couvert sur un projet financé en devises.
7. Le porteur et le financement sont-ils à la hauteur du projet ?
Les financeurs regardent le projet, mais aussi celui qui le porte : capacité à financer le développement, gouvernance, engagement en fonds propres.
À démontrer — la capacité à financer la phase de développement et une structure crédible pour de futurs financeurs.
Informations minimales — fonds propres disponibles ; budget des études suivantes ; gouvernance ; types de financeurs compatibles avec la taille du projet.
Poursuivre si les fonds propres et le budget des études suivantes sont réunis.
Réorienter si il faut d'abord trouver un co-investisseur ou un partenaire industriel.
Arrêter si aucun apport n'est disponible et aucun moyen de financer l'étape suivante n'est identifié.
Lire le résultat
- Poursuivre — les sept questions ont une réponse suffisante : la faisabilité peut être lancée, ciblée sur les incertitudes restantes.
- Réorienter — un ou plusieurs points appellent une redéfinition (produit, capacité, site, montage). Plusieurs signaux de réorientation imposent de redéfinir le projet avant toute faisabilité.
- Arrêter — un seul signal d'arrêt sur une question critique — marché, intrants ou économie — suffit à suspendre le projet. Un arrêt précoce est un résultat utile : il protège le budget et la crédibilité du porteur.

Perspective AxenCor
Cette qualification est la première étape de notre méthode. Elle précède l'étude de faisabilité et en définit le périmètre : ce qui est déjà établi, ce qui reste à démontrer, et ce qui ne mérite pas d'être étudié.
Vous avez un projet industriel à qualifier ? → Soumettre un projet · → Notre service Stratégie industrielle
Cet article présente une méthode de travail. Il ne constitue ni un conseil juridique, ni un conseil fiscal, ni un conseil en investissement.
- [1] AACE International — Recommended Practice 18R-97, Cost Estimate Classification System — As Applied in Engineering, Procurement, and Construction for the Process Industries, révision du 7 août 2020, Table 1.
- [2] République d'Angola — Loi n.º 10/21 du 22 avril 2021 modifiant la Loi n.º 10/18 du 26 juin 2018 (Lei do Investimento Privado), Diário da República, 1ª série, n.º 71.
